台電第一座離岸風場試運轉 可供9萬戶1年用電
2021/9/4 15:18(9/5 01:26 更新)
(中央社記者謝方娪台北4日電)經濟部今天表示,台電離岸一期風力發電工程21部風機先前完成初始併聯,目前已開始試運轉,測試完成即可正式加入供電行列,預計將挹注近9萬家戶1年用電。

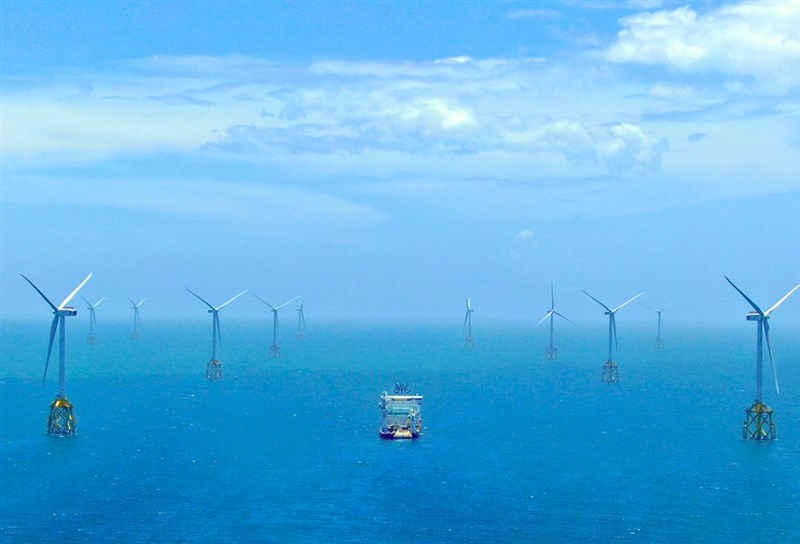

台電離岸一期風力發電工程共21部風機在8月27日全數完成初始併聯,此為彰化外海第一座、也是台電第一座離岸風場。經濟部今天表示,台電第一座離岸風場已開始試運轉,接下來將持續進行試運轉和調校,完成測試後接受調度,就會加入供電行列。
經濟部說,這一部約45層樓高的風機,是台電離岸一期風電工程成果,施工過程遇到許多困難,包含去年疫情爆發導致工作船延遲抵台、冬季海象惡劣等,都影響施工時間和作業,但台電施工團隊緊急從新加坡引進設備,成功克服浪高,讓技術人員登塔作業,使施工順利進行。
21部風機總裝置容量達109.2MW,每年平均發電量約3.6億度,可供近9萬家戶1年用電。經濟部表示,現在台電正配合氣候風況,將風機調校到最佳狀態,待測試完成、取得電業執照後,就能正式加入供電行列,為台灣提供更多再生能源。(編輯:趙蔚蘭)1100904
本網站之文字、圖片及影音,非經授權,不得轉載、公開播送或公開傳輸及利用。
