本網站使用相關技術提供更好的閱讀體驗,同時尊重使用者隱私,點這裡瞭解中央社隱私聲明當您關閉此視窗,代表您同意上述規範。
Your browser does not appear to support Traditional Chinese. Would you like to go to CNA’s English website, “Focus Taiwan”?
こちらのページは繁体字版です。日本語版「フォーカス台湾」に移動しますか。
中央社一手新聞APP Icon中央社一手新聞APP
下載

公投延期 經濟部:三接環差報告8/28前送環保署

2021/7/2 17:10(7/2 20:50 更新)
請同意我們的隱私權規範,才能啟用聽新聞的功能。
請同意我們的隱私權規範,才能啟用聽新聞的功能。

(中央社記者梁珮綺台北2日電)中選會今天表示,受疫情影響,原訂8月28日舉行的公民投票延至12月18日。其中,珍愛藻礁案涉及三接興建,並牽動電力供給,經濟部對此表示尊重,而外推環差報告仍會在8月28日前送環保署。

8月28日公投日原預定有重啟核四、珍愛藻礁、反萊豬、公投綁大選等4案進行投、開票,不過,全台目前仍處於疫情三級警戒,中選會今天下午舉行委員會,決議4案延至12月18日舉行。

其中,珍愛藻礁公投涉及第三天然氣接收站興建,並牽動電力供給,經濟部表示,尊重中選會決議。

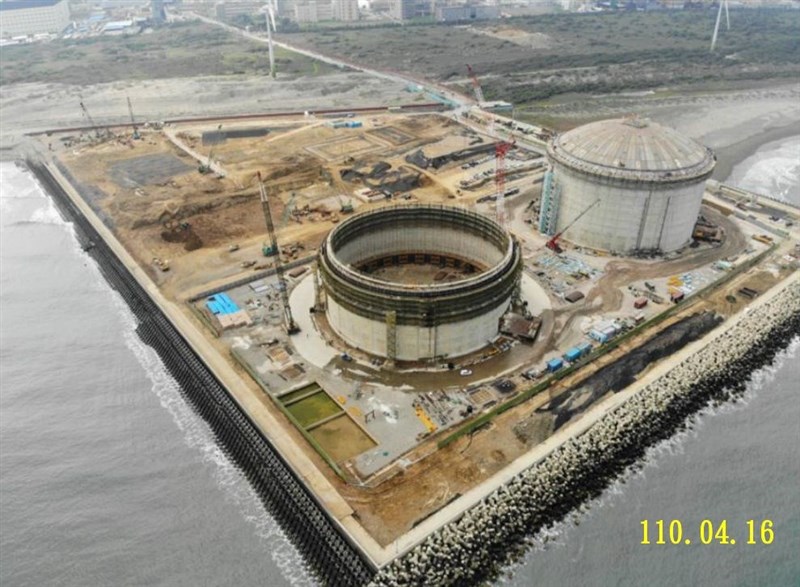

三接位址在桃園觀塘工業區,原訂2022年12月供氣,不過,環保團體與地方人士憂心會影響藻礁保育,發動公投連署並成案。

經濟部與環保團體、專家學者交換意見後,今年5月提出外推方案,將工業港再往外推455公尺,離岸1.2 公里,但供氣時程延後2.5年,至2025年6月才能供氣,預算增加新台幣150億元,全數由中油支出。

也因應工業港外推,經濟部必須提環境差異分析報告,經濟部表示,仍會在8月28日前送環保署。(編輯:潘羿菁)1100702

中央社「一手新聞」 app
iOS App下載Android App下載

本網站之文字、圖片及影音,非經授權,不得轉載、公開播送或公開傳輸及利用。

請繼續下滑閱讀
潘忠政贊成公投延期 呼籲三接工程先暫停
27
