台鐵上千公里老舊電車線更新 年底全部完成

2020/1/19 16:26(1/19 17:26 更新)
請同意我們的隱私權規範,才能啟用聽新聞的功能。
請同意我們的隱私權規範,才能啟用聽新聞的功能。

(中央社記者汪淑芬台北19日電)台鐵近幾年發生多次老舊電車線斷落,造成嚴重誤點。台鐵今天發布新聞稿表示,上千公里的電車線更新,預計年底前全部完成,可強化行車效率與安全。

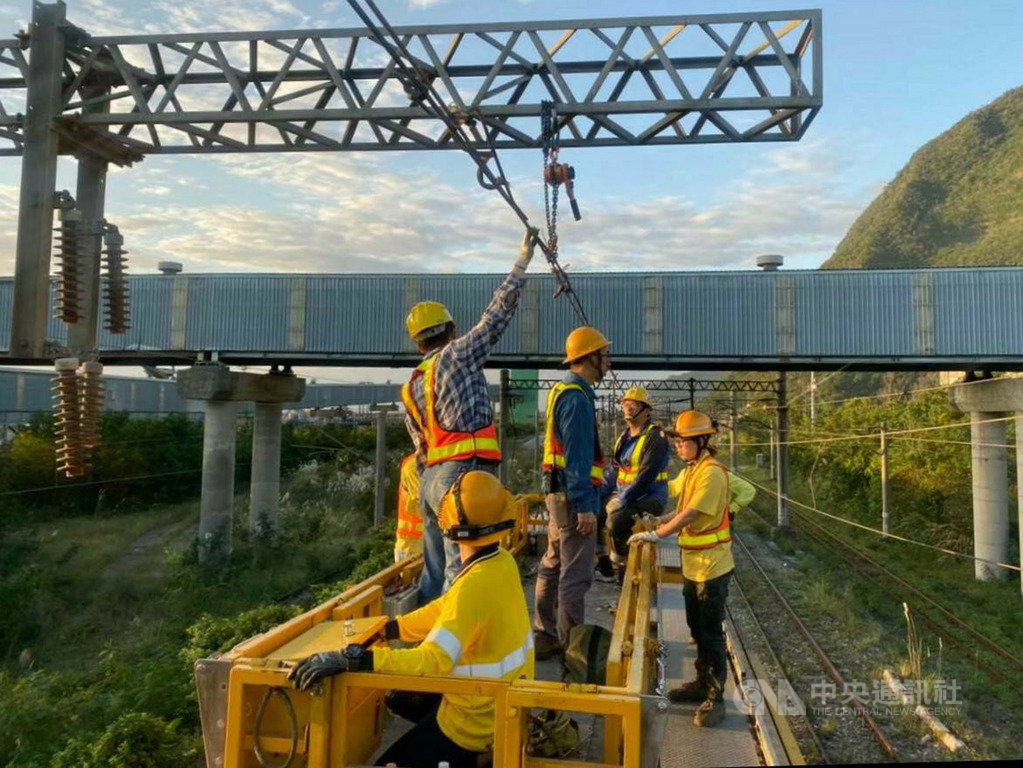

台鐵說,2016年起就啟動電車線主吊線更新計畫,到去年底,已完成1087公里,進度達86%,預計今年底完成全數1260公里的更新工程。

台鐵評估,電車線主吊線更新後,將可提升22%結構張力,減少斷線機率,並同步提升載流容量達54%,增加供電可靠及穩定度。

台鐵目前正辦理前瞻計畫電務智慧化提升計畫,包括:更新電車線系統、採購電子聯鎖系統、購置電車線高速影像檢查車等,應用數位化分析及智慧化的科學管理,提升整體電務相關系統設備妥善率、穩定度及強化行車效率與安全。

台鐵說,電務智慧化計畫正值計畫執行高峰期,除電車線更新外,2024年還將完成相關電力、號誌及電訊系統等更新。(編輯:張雅淨)1090119
